强强联手!保质保效保细节!

发布日期:2025-04-15 信息来源:检修分公司、热电调试中心   作者:徐宗锜、李一帆   字号:[ ]

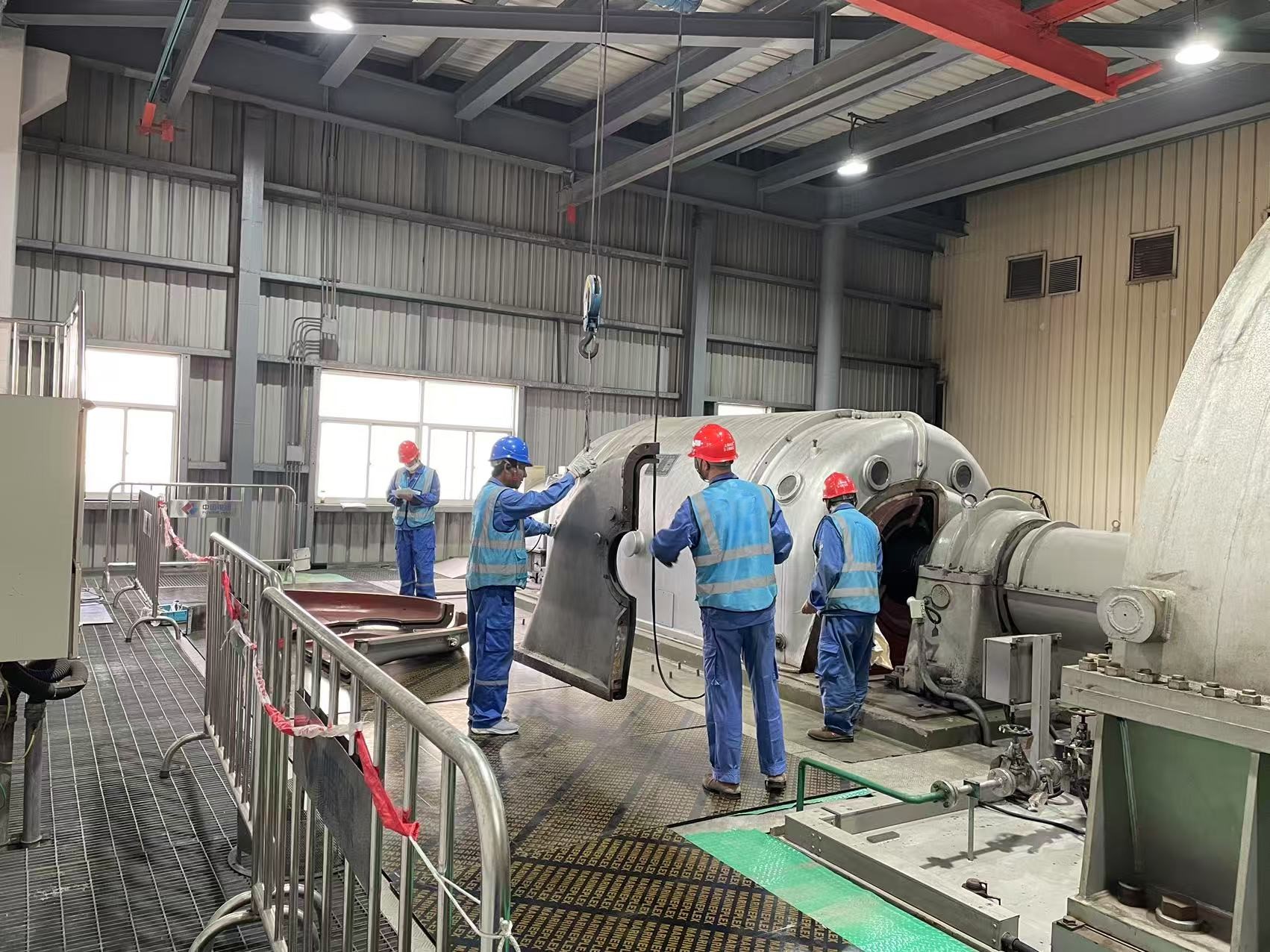

近日,外高桥第三发电厂8号机组8C08检修项目迎来关键节点——变频发电机保护装置校验已全部完成,变频10kV二次回路调试进展顺利。

本次检修自4月3日启动,预计作业26天、工期较2024年7C09检修缩短14天,任务量增加近20%,对参建团队的技术攻坚与统筹管理能力提出了双重挑战。检修内容涉及锅炉、汽机、热控、电气四大专业共764项任务的年度重点工程,其技术复杂度较往年显著提升,涵盖发变组、变频发电机、新型电能转换装置等核心系统的深度检修与改造。

人员调配,强强联手

项目部科学调配人力资源,高峰期加强部署各专业施工人员并增派骨干力量,同步配备符合安全标准的叉车及电动工器具,建立完善的物资设备管理体系,保障项目物资供应有序推进。同时热电调试中心成立“8C08检修先锋队”与外三检修项目部协同作战,以 “细节管控” 为核心筑牢安全质量防线。

多线作战,保质保效

为确保项目进度准时完工,项目部创新采用“多线作战”模式,优化任务分配,对具备条件的项目同步开工,同时引入空压机厂家及持证焊工、有限空间作业人员等专业力量支援关键环节,强化部门协作,最大限度压缩非检修耗时,以确保4月28日前完成全部任务。

安全为先,风险防控

作为电力保供的重要环节,机组检修不仅关乎设备健康水平,更是保障电网安全稳定运行的关键。外三电厂8号机组C修工作的顺利推进,体现了项目部精益化管理水平与团队攻坚克难的执行力。

下一步,项目部将协同热电“8C08检修先锋队”,认真完成每一项检修目标,做到“应修必修,修必修好”的核心准则,保障电厂的稳定运行,实现项目高质履约。
