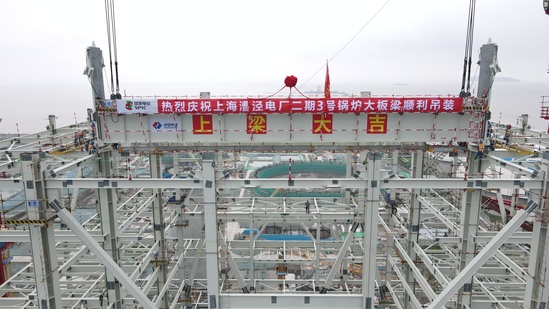

精准就位!漕泾二期项目3号机组首根锅炉大板梁顺利完成吊装

发布日期:2025-06-25 信息来源:漕泾二期项目   作者:王颤   字号:[ ]

6月25日,漕泾综合能源中心二期项目3号机组首根锅炉大板梁顺利完成吊装,标志着该项目完成又一里程碑节点,为后续锅炉受热面安装及整体项目的稳步推进筑牢了坚实基础。公司党委副书记、总经理徐劲光,公司总工程师王辉出席吊装仪式。

3号机组锅炉钢结构第11层由2根大板梁、13根次梁及若干小梁组成,大板梁安装顶标高为122.5米,其中K2和K3大板梁分上下两层由10个构件组成,K2与K3大板梁外形尺寸相同,长度均为29.01米,K2总重为239.405吨,K3总重239.413吨,本次吊装大板梁为K2下梁。

锅炉大板梁作为锅炉系统的核心承重部件,其结构复杂,重量巨大,对施工精度和安全性要求极高。为确保大板梁吊装节点目标按期实现,项目自钢架吊装以来,成立 “锅炉安装党员先锋突击队”,与相关行业领域专家、业主、监理单位、施工单位对大板梁吊装方案组织评审、对大板梁制造质量进行全面监检复查。开始作业前,项目部在现场进行了详细安全技术交底,各参建单位对吊装机械、作业人员资格、起重索具、高空作业措施进行检查确认,对吊装方案实际落实和执行情况进行周密全面逐一排查,确保了安全、质量、进度等目标顺利实现。

据悉,该项目是“十四五”期间上海市重点电力建设项目,建成后将为上海市电网提供稳定电力支撑,对于促进当地经济社会高质量发展具有重要意义。
