再添佳绩,捷报连传|公司多个项目完成关键节点

发布日期:2025-12-22 信息来源:上述各单位   字号:[ ]

岁末将至,公司项目建设一线呈现出井然有序、全力攻坚的奋进景象。全体职工紧盯年度目标任务,奋力冲刺,推动各项目关键节点如期完成,以实干实绩为公司高质量发展注入强劲动能。

安塞区高桥一标段农光互补产业项目

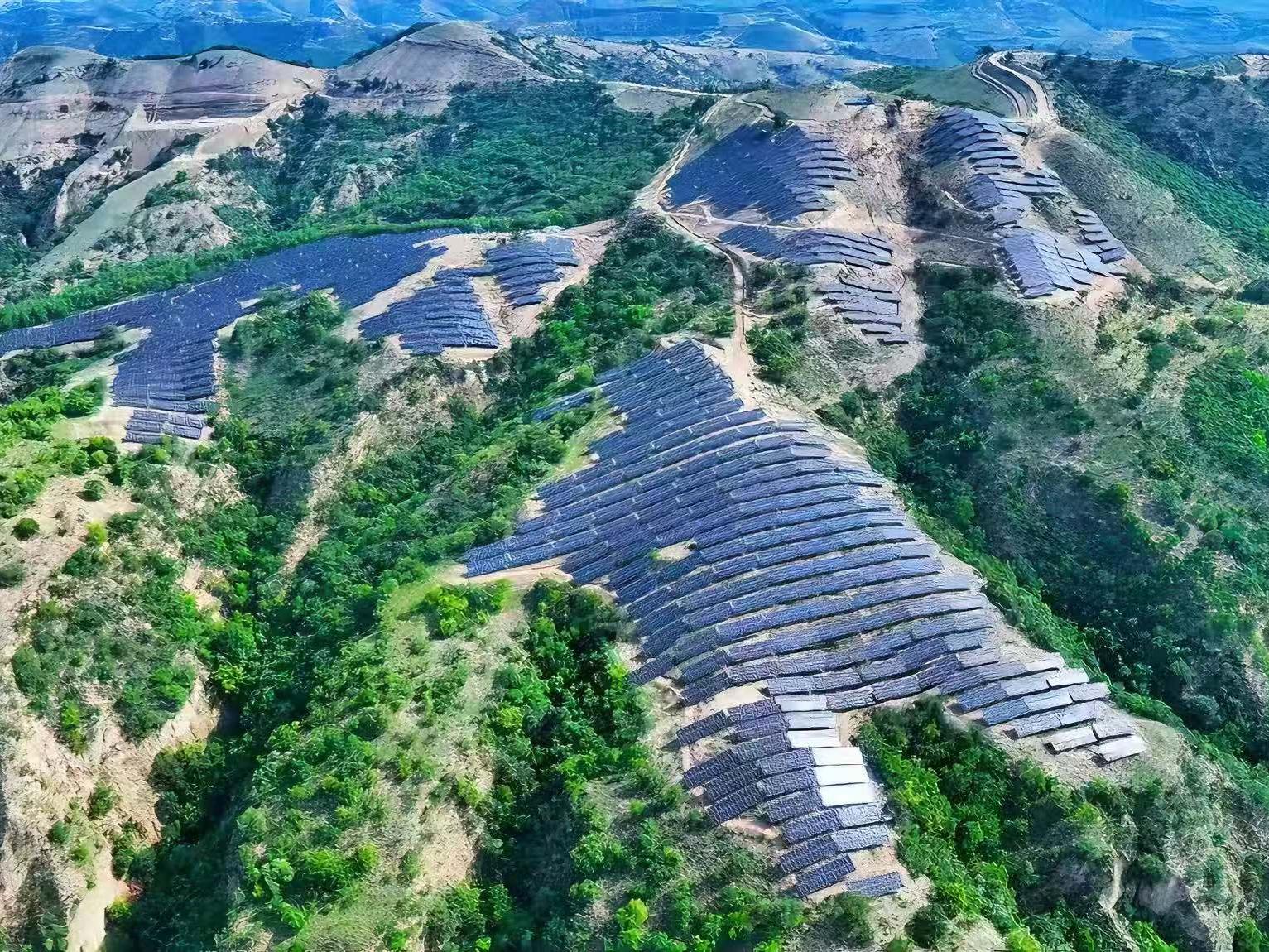

12月18日,由公司承建的安塞区高桥#1标段农光互补产业项目顺利通过综合竣工验收,标志着该项目实现了从建设、试运向正式生产的华丽转身,对陕西省产业北移和加快延安革命老区经济结构转型发展具有重要意义。

该项目是国家第一批大型风电光伏规划基地项目,位于延安市安塞区高桥镇、砖窑湾镇山坡地带,采用“农光互补”模式,公司主要承建光伏厂区组件安装、光伏发电系统及相应的并网设施安装。

据悉,该项目全容量并网投运后,运营周期为25年,预计上网电量达17.1亿度,将进一步优化延安市能源供给结构,助力实现“双碳”目标。


漕泾二期项目

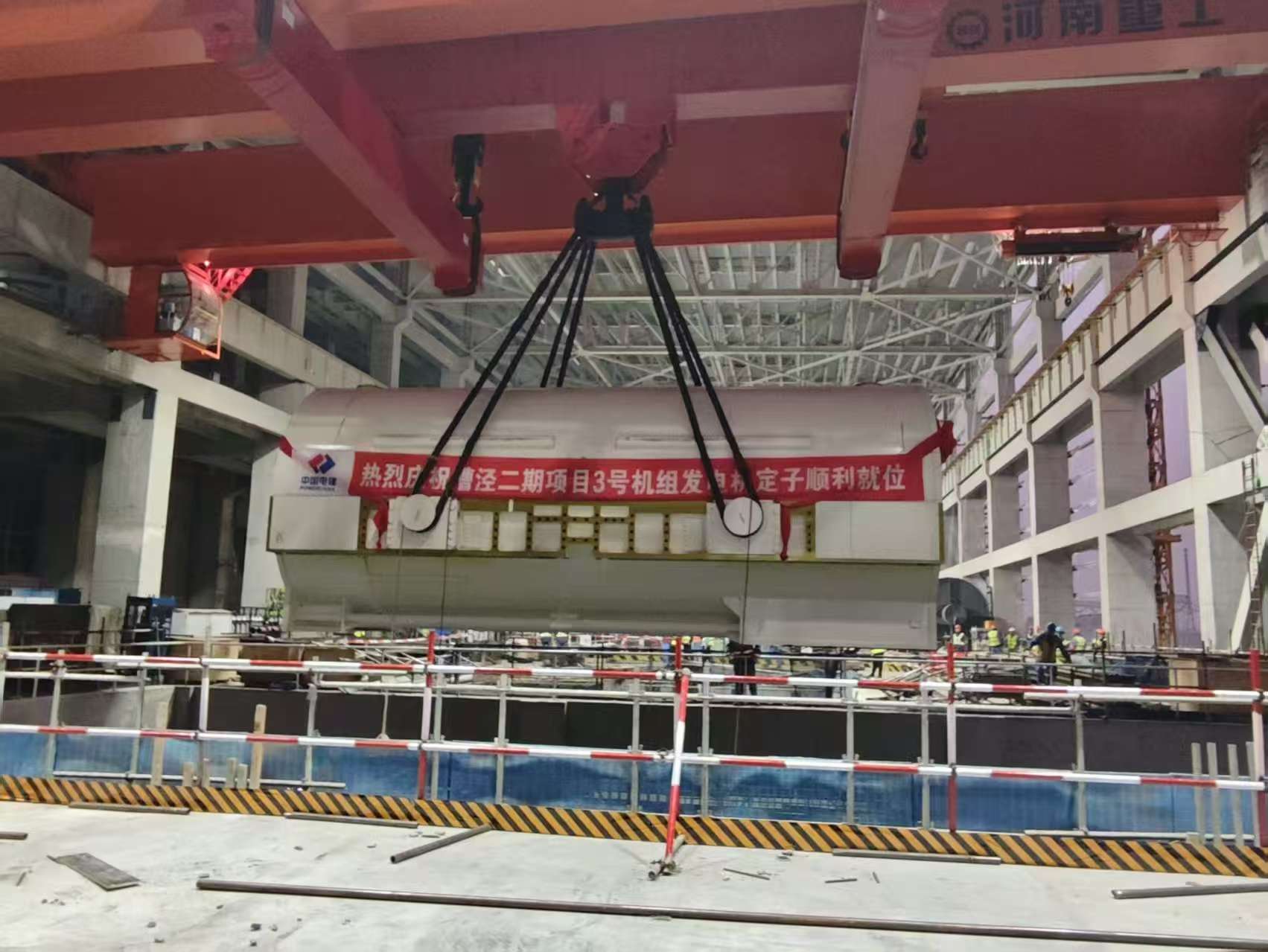

12月20日,漕泾综合能源中心二期项目3号机组发电机定子成功实现顺利吊装就位。

此次吊装的发电机定子为整个工程的“核心枢纽”,其整体重量达405吨,运输尺寸约为11653×4890×4646毫米,必须精准定位至指定安装区域。

此类超规模、高精度要求的吊装作业属于典型的“大型特殊条件吊装工程”,需要编制专项方案并经过专家严格论证,对工艺设计和操作流程提出了极为严苛的要求。

项目团队大胆创新,科学制定了“双机联动+4台小车”的综合吊装方案,成功解决了定子的吊装与转向难题。吊装前,项目团队同各相关方对专项方案进行严谨审核,并进行了全面细致的安全技术交底。吊装现场,团队采用“实时监测+动态调整”的科学模式,起重专业人员全程旁站监督,通过高精度传感器实时跟踪设备姿态和受力状况,对升降速度、水平偏移量进行高精度调控,全员严格执行方案,确保了这一“巨无霸”安全高效就位。

定子的成功安装,标志着该机组发电机安装工作全面启动,为后续工程有序推进创造了有利条件,为项目按时投产以及打造区域综合能源示范标杆筑牢了坚实根基。


潼南项目

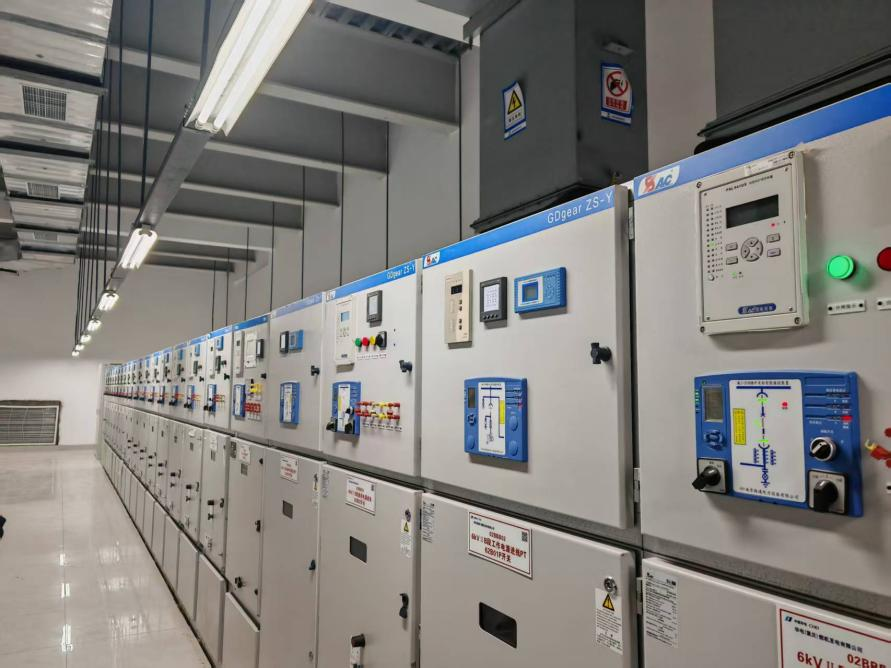

12月21日,重庆华电潼南一期项目2号机组厂内各级配电系统一次受电成功,所有仪表参数准确无误。

本次受电范围涵盖2号机6千伏工作2A段、2B段及公用PC B段。

为确保本次受电工作万无一失,项目部各专业相互配合紧密协作,各部门联合检查形成攻坚合力。施工过程中,严格把控现场施工进度,定期组织召开专题会议,对现场和安装质量进行全方位监督,对受电范围内的所有设备、线路、保护装置等环节严格开展检查验收,针对发现的问题及时整改闭环,坚决不让缺陷“过夜”、隐患“过关”。

此次受电的成功标志着2号机组已正式迈入分部试运调试阶段,向整套启动及并网发电的目标前进了一步。
