精准就位!漕泾二期项目3号机组发电机转子穿装顺利完成

发布日期:2026-03-24 信息来源:漕泾二期项目   作者:张雄伟   字号:[ ]

3月21日,漕泾综合能源中心二期项目3号机组核心设备安装取得里程碑式突破,发电机转子穿装顺利完成,90吨“动力心脏”精准就位,为后续汽轮机扣盖、油循环、盘车调试,及整套启动创造了有利条件。

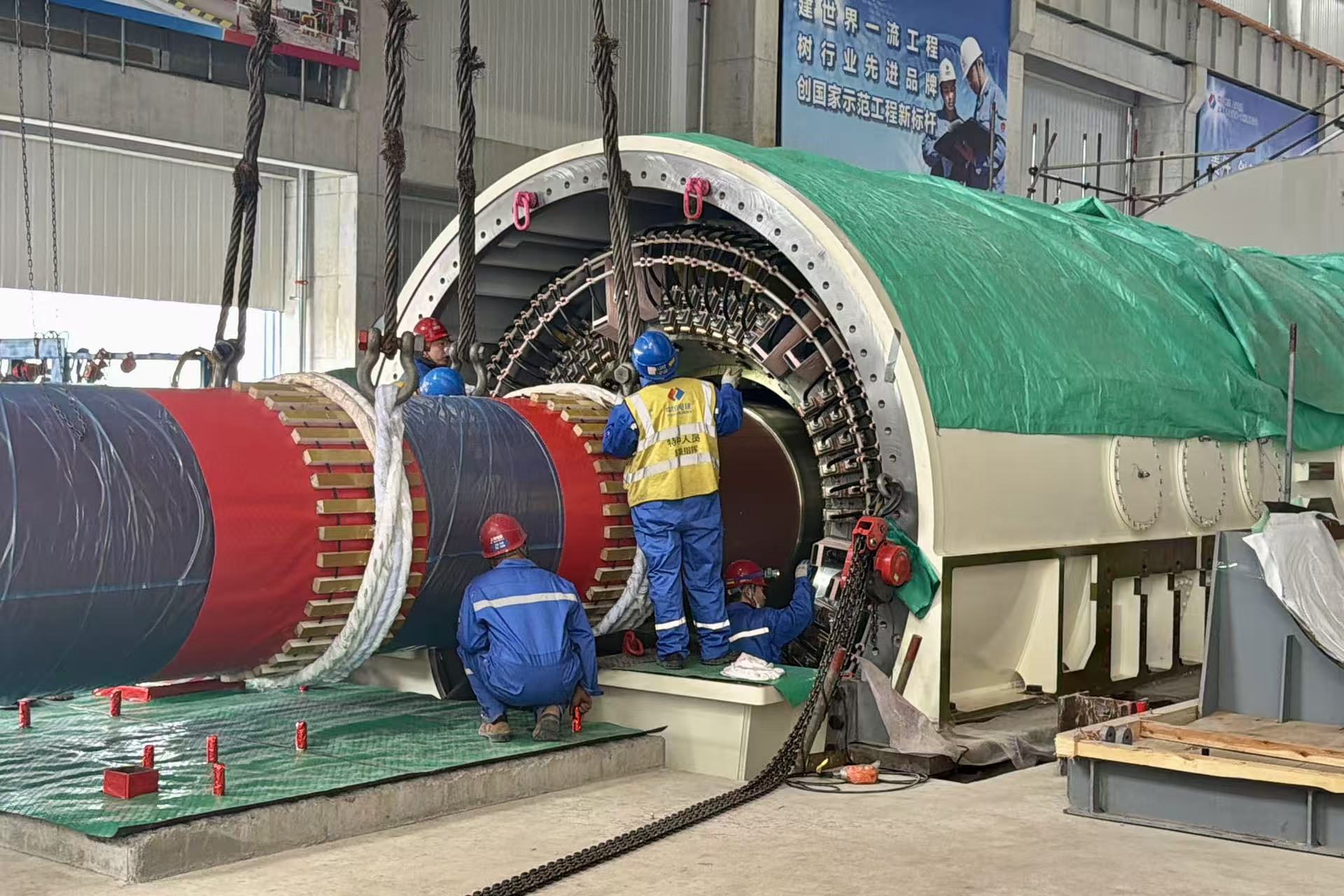

发电机转子作为机组稳定运行的核心部件,转子被誉为发电机的“心脏”,转子穿装则是安装过程中技术难度最高、风险最大、协作要求最严的关键工序之一,其穿装作业对施工精度、协同配合及安全管控等方面均提出严苛要求。本次穿装的发电机转子长14.042米,重90吨,定子与转子之间间隙小,属于高风险、高精度的关键工序。

为确保穿装作业安全、高效、精准一次完成,项目团队提前编制专项施工方案,并联合各参建单位共同开展技术交底与安全风险辨识,全面细化作业流程与责任分工。作业过程中,项目团队严格执行起吊、找正、滑移、就位全流程管控,各环节衔接紧密、操作精准,全程无碰撞、无刮擦。历时5小时,发电机转子顺利穿装就位,各项技术指标均达到设计要求,本次穿装作业取得圆满成功。

项目团队以毫米级精度和标准化作业,充分展现了过硬的技术实力与协同能力。下一步,项目团队将进一步强化责任意识、质量意识和安全意识,紧盯工程建设关键节点,持续优化施工方案,严格落实标准化作业要求,全力推进机组安装与调试工作,确保项目如期交付。
